山荘づくりの歩み 素人大工のひるがの山荘 おりづるクラブ

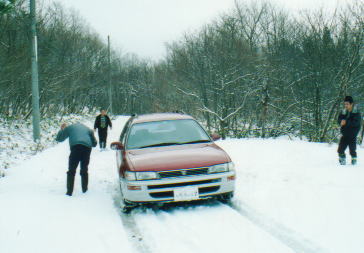

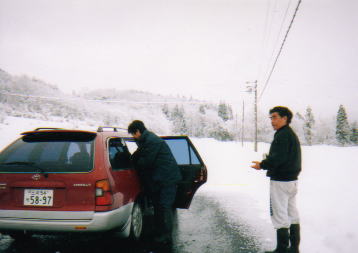

平成7年10月 舗装道路はコワレ倒木と草木が2mほどもあり、入るのも大変でした
8年1月 岡崎作業場造りで雨になく。積雪調査猛吹雪で山の天気にビックリする

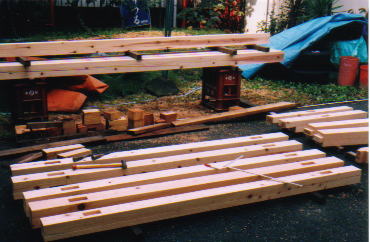

2月 丸太土台の加工、図面造り等打合会でファイトに燃える
3月 30cm丸太切りチェンソー使用は難しい為経験者に。役場へ工事届
4月 積雪60cm道路づくりと基礎工事開始。民宿平下に泊まる

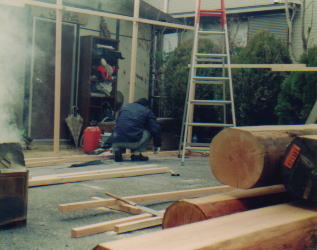

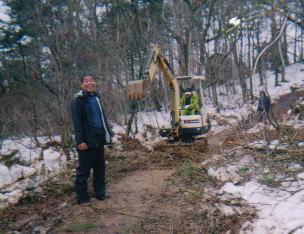

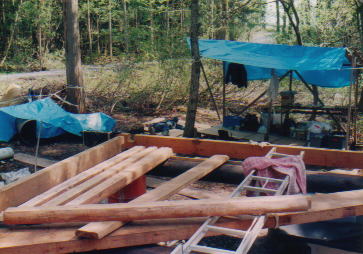

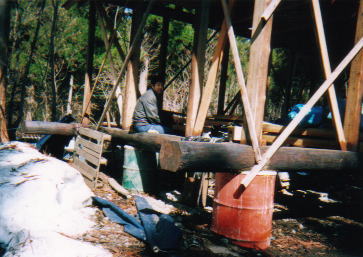

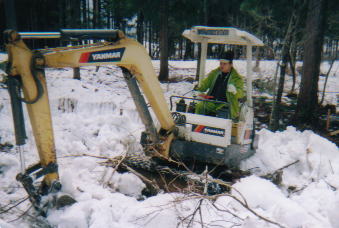

5月 岡崎よりユンボー持参山道カーブ怖い暗渠排水基礎工事。仮小屋造り
6月 材木加工、ホゾ穴ほり手の痛みが和らぐ。現場調査と民家に挨拶

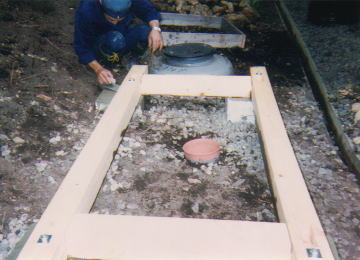

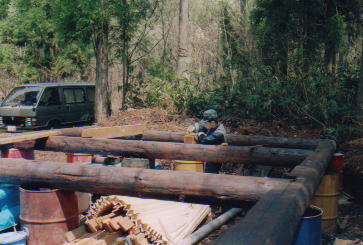

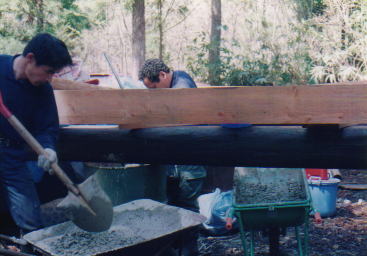

7月 雨水と湧水の為に生コン打ち失敗。基礎にドラム缶12本を使用する

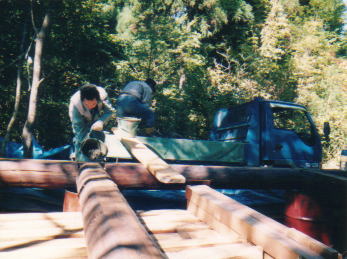

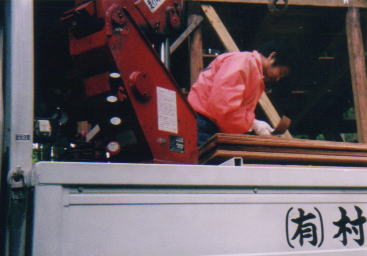

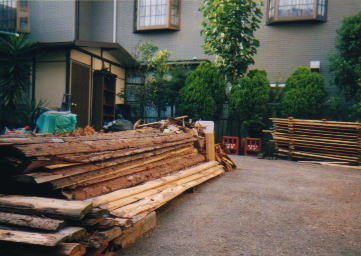

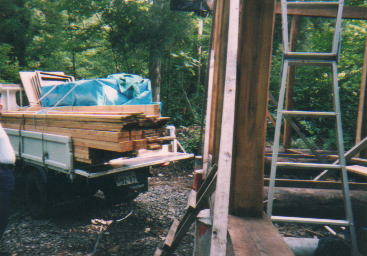

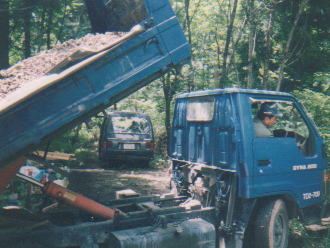

8月 珪石計30トン位運ぶ。深夜岡崎より加工材木の運送、置き場に困る
9月 台風後長野県小谷村友人宅へ基礎工事の研究、白馬村に感動1泊

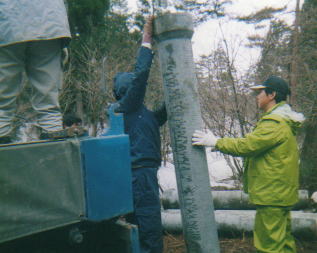

10月 ドラム缶に生コン入れ。4本出来上がりコツをつかみホットする
11月 材木加工打ち合せ会と反省会バカリの素人集団酒とファイトは一番
12月 田舎暮らしの本研究。来年度の計画の見直しと体調を治す事に専念。
岡崎作業場 側溝掃除 基礎土台ドラム缶工事
雪かき作業

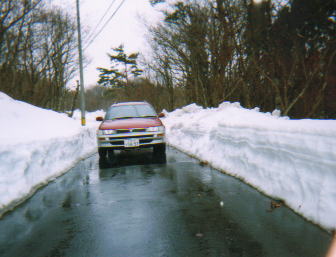

9年1月 積雪調査20cm。ぢ手術入院の為、読書にて10日間を過ごし残念だ
2月 読書と作業準備。トラックが入れないので雪解けを願う日々でした
3月 知人のガス店より、ステンレス風呂桶をもらい貯水用に便利だ

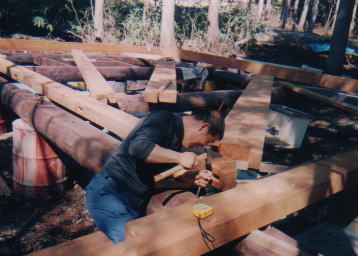

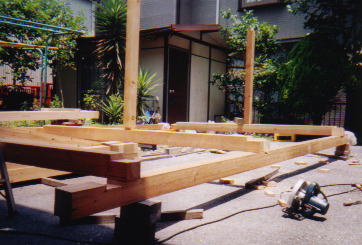

4月 丸太土台の寸法だし、ドラム缶の生コン入れあと8本を開始する
5月 基礎土台工事終了。雨が多く作業進まズ。大渋滞の白川郷へ遊び
6月 湧水検査(岡崎保健所にて実施) 棟上げ準備、雨天との戦い

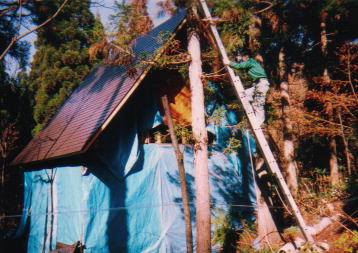

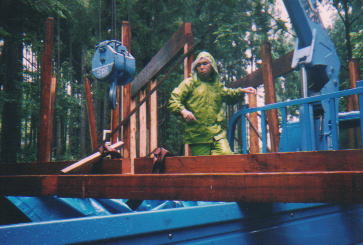

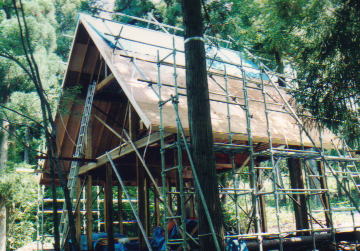

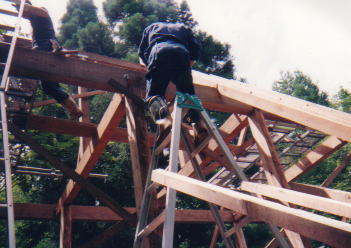

7月 雨天の中での <棟上げ工事> 棟木はクレーン車がトドカナイ

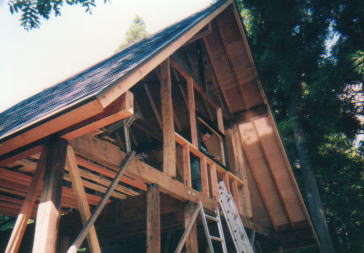

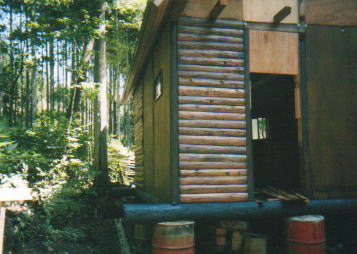

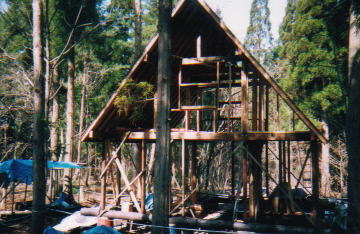

8月 足場工事と棟木をかつぐ作業で脚立より落ちました。屋根張り
9月 足場はずし、すじかい作業。民宿大蔵屋に泊まり親切に感謝する
10月 窓わくアルミサッシ工事。岡崎リバーシブルに広告掲載する
11月 白鳥インター開通し便利さに喜ぶ。冬じたくのシート張り作業
12月 読書研究と作業準備、平日の人手集めに奔走する。
ドラム缶に生コン入れ 雨の棟上げ

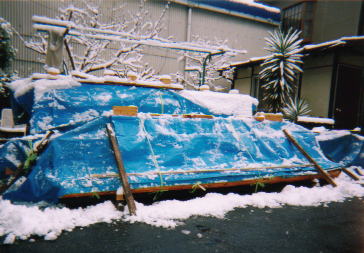

仮小屋 冬支度のシート張り
10年1月 岡崎事務所にて新年会。設楽町の近藤山荘へ見学と勉強会
2月 近藤山荘手伝い。新段戸トンネルが開通すれば凍結は安心だ
3月 積雪調査80cm、車が入れず軒下150cmの雪かきで汗をかく
4月 ロフト等の床板張り材料不足。湧水の多さに喜んだり泣いたり
5月 内外装工事、アルミサッシ工事、民宿 平下に泊る
6月 材木の深夜運送と内外装工事。民宿 大蔵屋に泊る

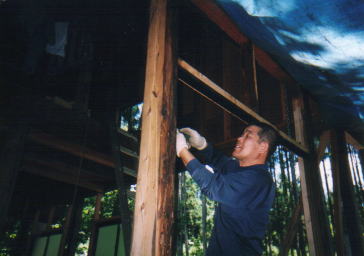

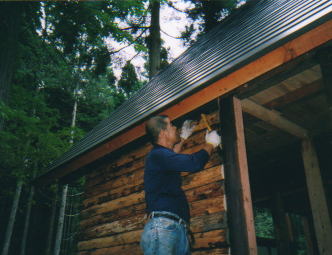

7月 玄関工事、内外装工事、サッシ工事、防腐剤塗りばかり
8月 内外装工事、床板張り。野崎山荘さん挨拶に来訪する
9月 珪石運び。外装工事、土留め。大雨台風で倒木の整理
10月 便所棟穴堀り女性が嫌がるので早く造るべきでした。外装工事

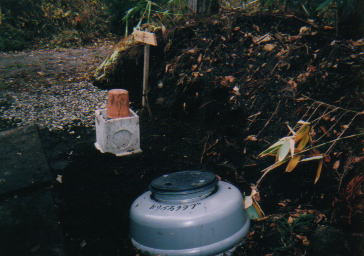

11月 湧水の為に便槽タンク工事失敗。冬仕度シート張り
12月 岡崎作業場にて便所棟造りに頑張る。
湧水汲み 4月の残雪 便所タンク工事
窓サッシ作業 ロフト 玄関

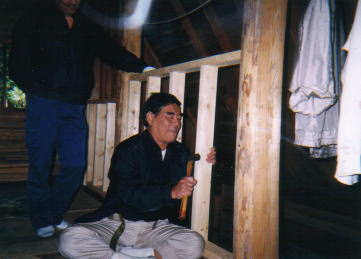

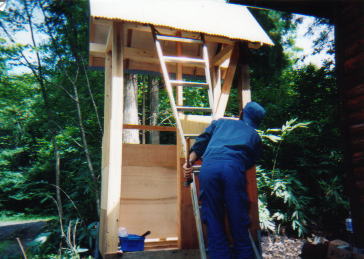

11年1月 岡崎作業場にてロフトの階段造り(角度が難しい)便所棟造り完成
2月 玄関ドア、バーベキュー棟づくり(風呂場と兼ねる予定でした)
3月 積雪調査80cm以上雪かきの辛さが身にしみり酒の美味さを感じる

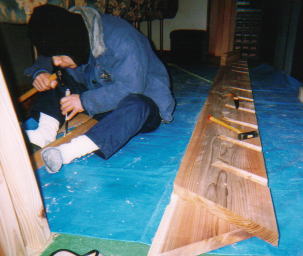

4月 深夜材木運送。流し台、床はり階段、カウンター造りで山荘らしくなる
5月 囲炉裏、玄関扉造り来客多い為に作業はかどらずふたこえ温泉へ

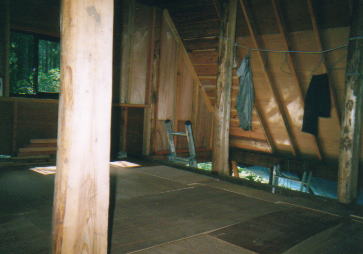

6月 調理台造り、配水管工事、大広間、ロフト大掃除で室内が広い
7月 玄関工事、下駄箱、内壁はり、本棚ボトル棚造りで完成間近
8月 便所棟、階段、カウンターの椅子、押入れ造りで一段落する
9月 内作業とりあえず第一期工事終了。湯の平温泉蕎麦のつくしんぼ
10月 近藤山荘御夫婦お手伝いに廃材燃やし大掃除で助かりました
11月 土のうづくり、雨ドイはずし等の冬支度。パソコン研究で悩む
12月 初めてPC購入研究。積雪調査、高鷲インター開通で便利となる。
カウンター椅子 囲炉裏完成 ロフト 便所棟土台
岡崎で階段作り 土のう作り 廃材燃やし 便所棟づくり

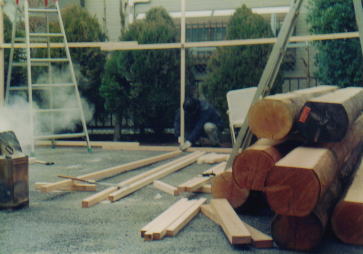

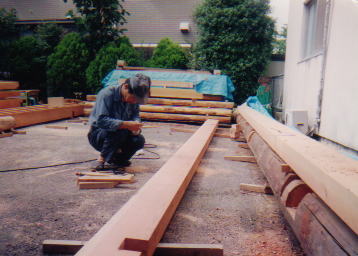

平成 7年より岡崎作業場

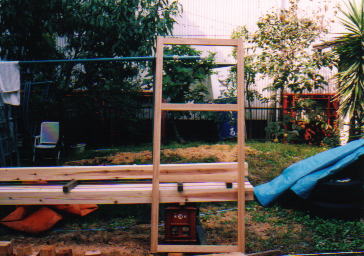

土台材木 雨よけ 大工道具 山荘模型 雨雪よけシート
加工材木 玄関扉ワク 便所棟 バーベキュー棟 外壁板材
